文/圖:梁雁琳 吳志勇 編輯:蒙相 校核:蒙萬卓 審核:鄧義杰
搶抓“桃花汛”前黃金檢修期,田寨水電站2#機組A級檢修圓滿完成并順利通過驗收。本次檢修創新采用“外聘專家全程指導+電站全員參與”協同作業模式,高效破解技術難題,實現降本增效與人才培養雙突破。

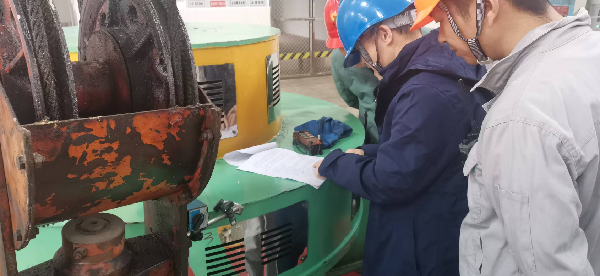

作為電站首次全面A級檢修,本次工作范圍廣、難度高、工況復雜。公司推行“專家引領+全員實操”機制,外聘專家駐場把控吊裝、找正等關鍵工序,嚴守工藝與質量標準;全站人員全程參與設備全流程作業,把檢修現場變?yōu)閷?shí)戰練兵場,同步實現技術突破與能力提升。
檢修聚焦設備頑疾,徹底解決水導瓦溫偏高、導葉封水不佳、機組出力不足等長期隱患。試運行數據顯示,機組瓦溫下降6—7℃,負荷突破額定限值,實現8%超負荷運行,發電效率與設備可靠性顯著提升。本次檢修計劃工時4000小時,實際僅用2240小時,費用支出9萬元,較行業常規成本大幅降低,以精益管理實現“花小錢、辦大事、見實效”。
本次A修成功驗證了“內外協同、人才共育”新模式的實效。下一步,公司將全面推廣該經驗,以點帶面提升全系統運維水平,堅持技術創新與人才培養并重,完善設備全生命周期管理,筑牢能源安全防線,助力企業高質量發展。
